新华社:国网凉山供电公司丨110千伏尔海二线抗冰改造工程竣工投运

发布日期: 2025-12-12

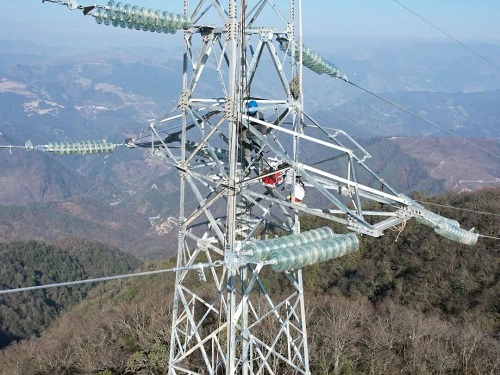

工作人员进行线路抗冰改造

12月8日20时24分,随着最后一相导线紧固到位、接地线全部拆除、线路恢复运行,国网凉山供电公司110千伏尔海二线抗冰改造工程顺利竣工投运,为凉山东北区域电网迎峰度冬提供了更为坚实的保障。

110千伏尔海二线地处大凉山腹地,线路路径穿越高海拔山区,是连接甘洛工业园区与周边3个乡镇的核心输电通道,直接关系到园区企业连续生产和沿线群众的日常用电需求。然而,该区域常年高寒高湿,冬季气温极低且雨雪天气频繁,线路易形成厚重覆冰,给冬季供电保障带来严峻挑战。为从根本上解决这一问题,凉山供电公司聚焦“防冰抗灾、保障供电”核心目标,启动本次抗冰改造工程。

工程自11月29日正式开工,面临着高海拔、陡峭地形、物资运输不便、低温严寒及工期紧张等多重考验。为保障工程顺利推进,凉山供电公司组建了由12名技术骨干构成的专项攻坚小组,统筹调度34名施工及管理人员投入一线。施工期间,工作人员白天顶着严寒开展旧塔拆除、新铁塔组立、导地线更换等核心作业,严格按照施工规范把控抱杆拉力、导线张力等关键指标;夜晚则在海拔3000米的临时驻地召开工作例会,复盘当日施工进度、排查安全隐患,结合天气变化精准制定次日施工方案。全体人员24小时轮班攻坚,在保障施工安全的前提下,通过连续10天的高效作业,安全、优质地完成了全部改造任务。

通过本次改造工程,110千伏尔海二线的线路杆塔结构强度、导地线机械性能及整体电气稳定性得到全面提升,抗冰能力实现质的飞跃,有效抵御冬季覆冰对线路的影响,为增强区域电网抗灾减灾能力奠定了坚实基础。

工程收官仅是开端,后续运维至关重要。下一步,凉山供电公司将充分运用技术手段,依托覆冰在线监测装置、无人机除冰技术以及固定式交流融冰装置,对输电线路重冰区段实施“观冰—融冰—特巡”三位一体的精细化运维策略,实现对覆冰状况的实时监测、主动干预和重点巡查,全力确保迎峰度冬期间电网安全稳定运行,切实保障群众温暖过冬和企业正常生产。
